EVENT-SOLARPROJEKT | SÜDKOREA
Ein Veranstaltungsausrüster in Südkorea bestellte 32 leichte flexible Solarmodule mit je 240 W für eine temporäre Konzert-Überdachung – mit festem Termin. Die Sendung wurde einen Tag vor dem gewünschten Ankunftsdatum zugestellt, zwei Wochen später bestätigte der Kunde die erfolgreiche Installation.
Projektüberblick: die dringende Terminanfrage vom 31. Juli, der Zustellnachweis vom 11. August und die fertige Überdachung am Veranstaltungsort.
STANDORT | ENDGÜLTIGE BESTELLUNG | GEWÜNSCHTE ANKUNFT | ZUGESTELLT |
Ein unabhängiger Veranstaltungsausrüster benötigte eine leichte Erzeugungsfläche für eine temporäre Überdachung. Starre Glasmodule waren hier keine praktikable Option: Der Rahmen war ein demontierbares Aluminium-Traggerüst, das transportiert, auf Rasen aufgebaut und nach der Veranstaltung wieder abgebaut werden musste. Der Ausrüster entschied sich für flexible LIONSHEE-Module mit 240 W, die je 3,70 kg wiegen und direkt an den Rahmenrohren befestigt werden können.
Die erste Anfrage kam am 17. Juni 2026 über 20 Packs zu je zwei Modulen. Bestellt wurde am 4. August 2026 schließlich 16 Packs, also insgesamt 32 Module. Bei 240 W je Modul sind das 7,68 kWp nominelle Modulleistung auf rund 40 m² Modulfläche. Nach Angaben des Kunden wurde die fertige Überdachung bei einem BIGBANG-Konzert eingesetzt.
Käufer war ein unabhängiger Veranstaltungsausrüster. Dieser Fall stellt keine Bestellung von BIGBANG, seinen Mitgliedern oder einem offiziellen Vertreter dar; eine Empfehlung, ein Sponsoring oder eine formelle Partnerschaft ist damit nicht verbunden. |
Dringende Anfrage | Bestellung bestätigt | Verstärkte Verpackung | 1 Tag früher zugestellt | Vor Ort montiert |

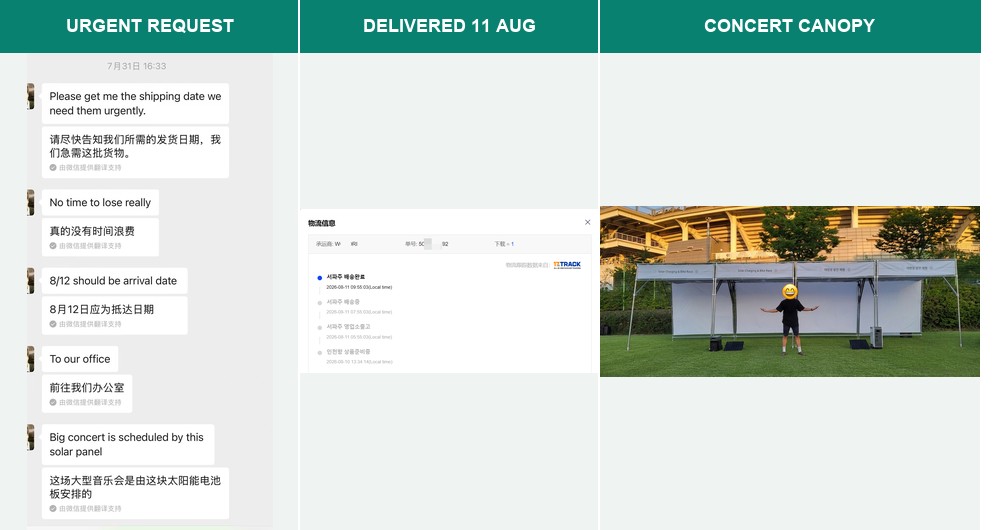

Am 31. Juli fragte der Kunde nach einem Versanddatum und machte die Randbedingung deutlich: „No time to lose really“, „8/12 should be arrival date“, „To our office“ – also: keine Zeit zu verlieren, Ankunft am 12. August, im Büro des Kunden. Alles Weitere – Rahmenbau, Modulmontage, Kabelführung und Transport zum Veranstaltungsort – hing daran, dass dieses Datum hielt.
Begonnen hatte der Kontakt sechs Wochen zuvor mit einer einfachen Produktanfrage. Damals war von 20 Packs die Rede; vor der Bestellung wurde die Menge auf 16 Packs angepasst.
|
|

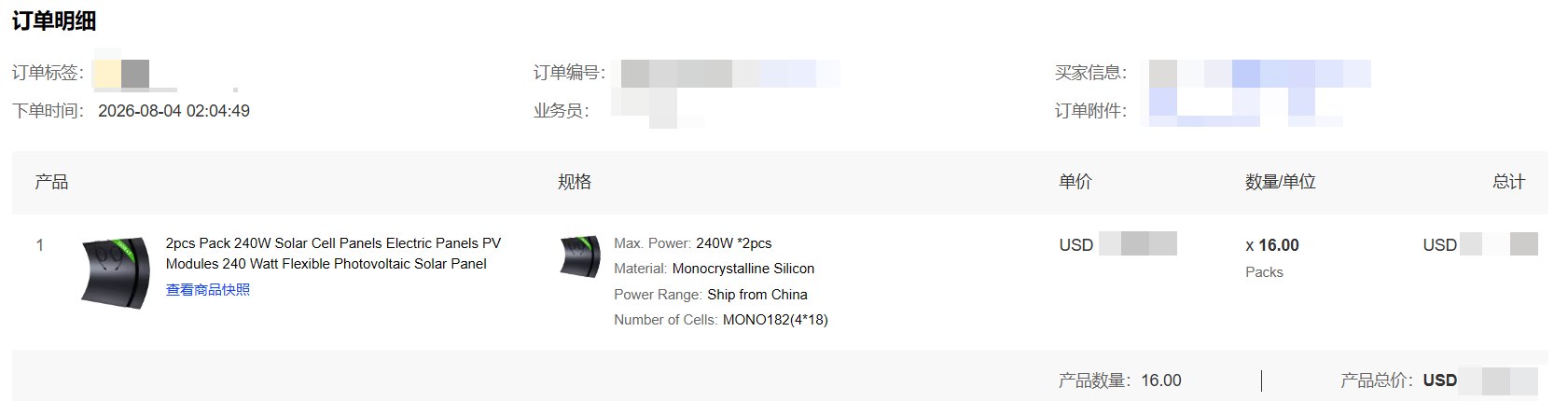

Bestellt wurde am 4. August 2026: 16 Packs mit je zwei monokristallinen 240-W-Modulen, Versand ab China. Ein Zweier-Pack misst 1160 × 1100 × 38 mm bei 10,25 kg Bruttogewicht – die Sendung reiste also als 16 flache, schlanke Kartons und nicht als Palette mit starr gerahmten Modulen.
Weil die Route zeitkritisch und die Ware ein dünnes Laminat war, wurden vor der Übergabe an den Spediteur Holzrahmen um die Kartons gesetzt. Bei einem terminkritischen Veranstaltungsauftrag ist nicht der Frachtpreis das Risiko, sondern ein beschädigtes Modul, das am Morgen des Aufbaus entdeckt wird.
|
|

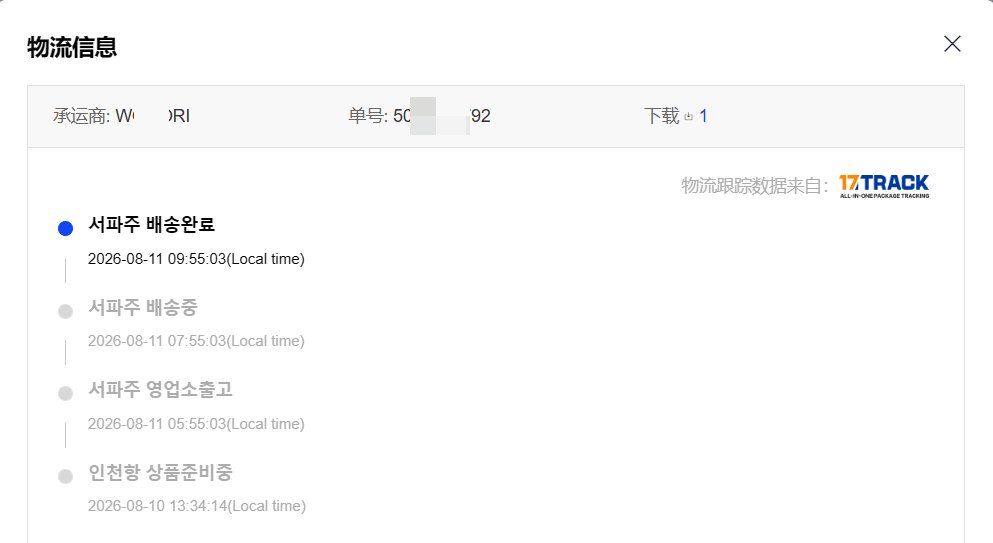

Der Kunde hatte die Ankunft für den 12. August erbeten. Der Sendungsverlauf zeigt die Ware am 10. August in Vorbereitung in Incheon und die abgeschlossene Zustellung am 11. August um 09:55:03 Ortszeit – einen vollen Tag vor dem gewünschten Datum.
KUNDENZIEL | SENDUNGSVERLAUF |
|
|
|
„We got it yesterday luckily. If [it was] a few days delayed, it could be blocked by typhoon.“ Nachricht des Kunden vom 12. August: Zum Glück sei die Ware am Vortag angekommen; bei einigen Tagen Verzug hätte ein Taifun die Lieferung aufhalten können. Der gewonnene Tag war keine Reserve im Zeitplan, sondern genau der Abstand, der die Sendung vor der Wetterlage an der koreanischen Küste hielt. |
Bei Veranstaltungslieferungen ist ein Liefertermin keine Logistikkennzahl, die man gegen eine günstigere Fracht eintauschen kann. Er bestimmt den ersten Arbeitstag des Montageteams – und in diesem Projekt zusätzlich, ob die Ware vor oder nach dem Schließen eines Wetterfensters unterwegs war.

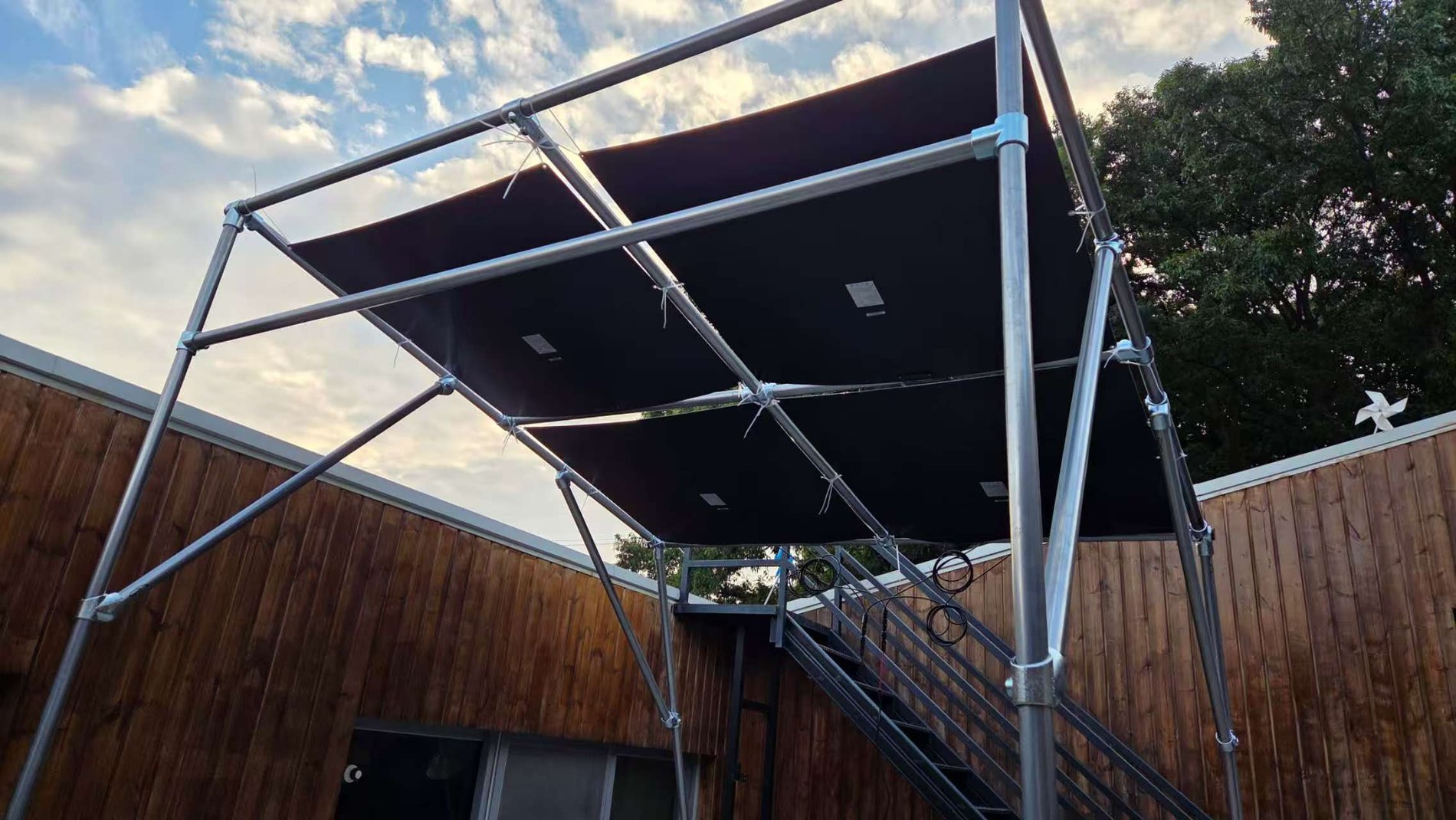

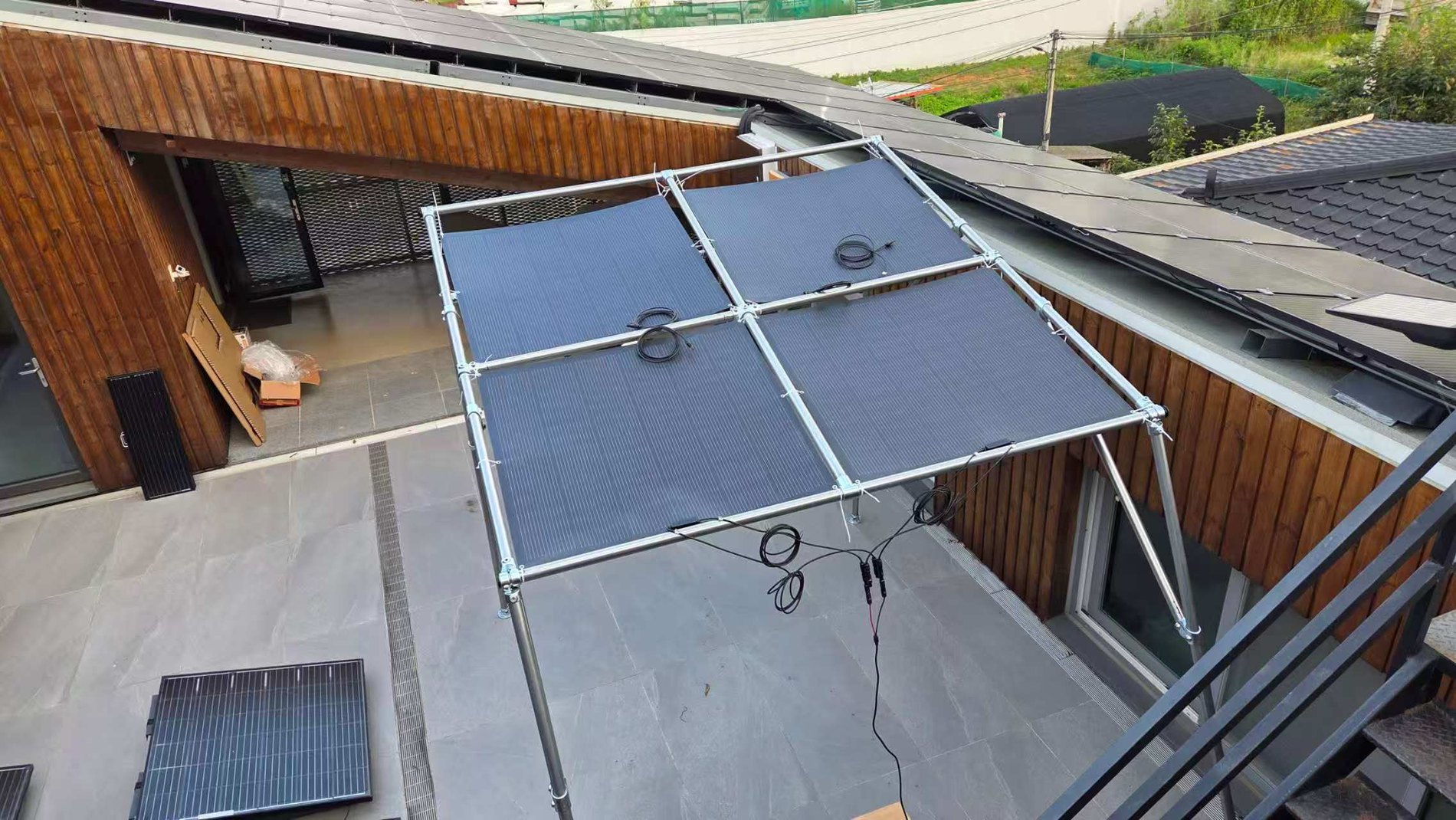

Der Ausrüster baute die Überdachung zunächst auf dem eigenen Gelände auf. Vier Module wurden auf einem leichten Aluminiumrahmen befestigt, die Kabel entlang der Rohre geführt und die MC4-Verbindungen hergestellt, bevor die Konstruktion auf volle Größe gebracht wurde. Am 17. August bestätigte der Kunde die erfolgreich abgeschlossene Installation.
|
|
|

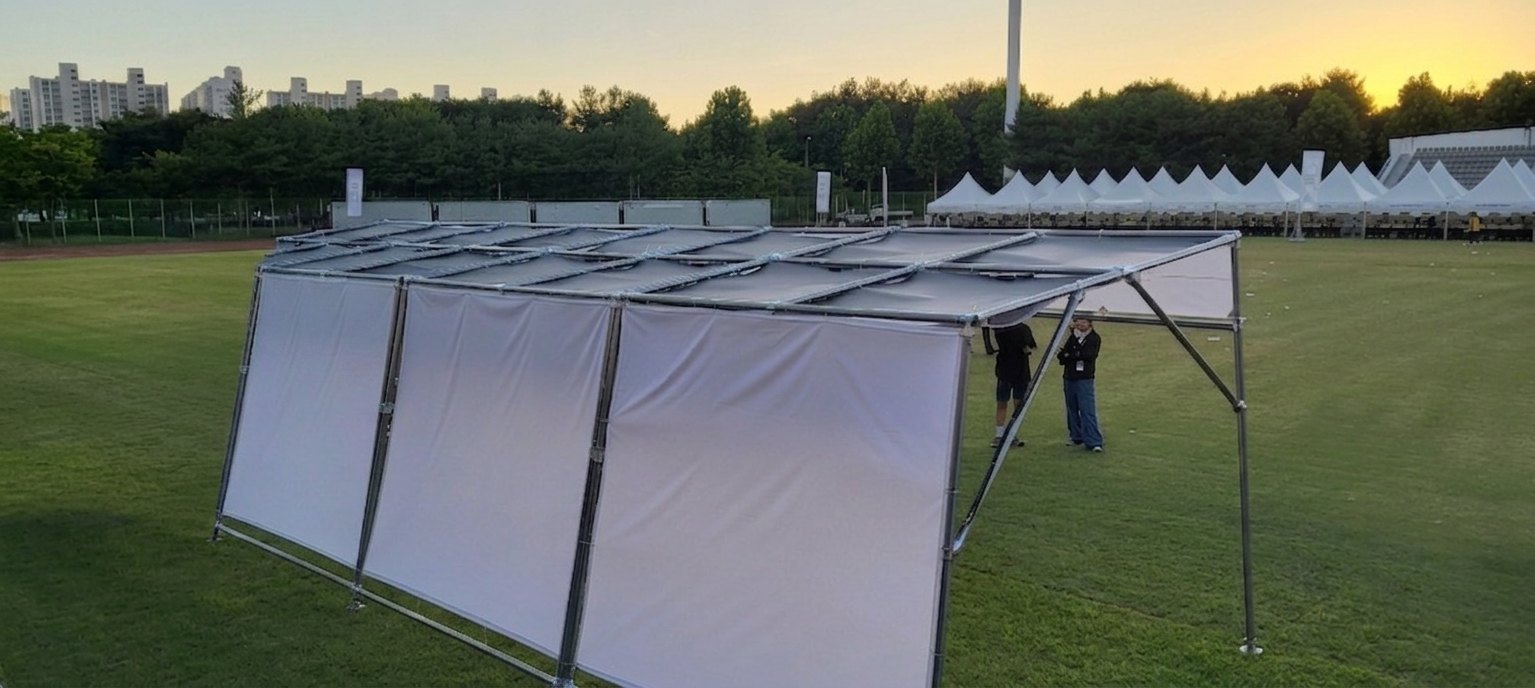

Die Konstruktion in voller Größe wurde anschließend zum Veranstaltungsort gebracht und auf dem Feld aufgebaut: ein Aluminium-Traggerüst mit einem Raster flexibler Module auf dem Dach und gespannten Seitenflächen aus Textil. Der fertige Stand diente einer Aktion zum Solarladen und einem Fahrradrennen, beschriftet auf Koreanisch und Englisch.
Die fertige Überdachung am Veranstaltungsort in Südkorea; das Modulraster wird vom Dach des Traggerüsts getragen.
Der fertige Stand im Einsatz, beschriftet mit „Solar Charging and Bike Race“. Die am Boden sichtbaren Powerstations und Faltmodule stammen vom Kunden und sind keine LIONSHEE-Produkte.
„This is the sola canopy thatt is used for BigBang concert this time.“ Die Nachricht des Kunden im Wortlaut, gesendet zusammen mit den Fotos vom Veranstaltungsort: Dies sei die Solar-Überdachung, die diesmal beim BigBang-Konzert eingesetzt wurde. Eine weitere Nachricht lautete: „it was good result owe to you.“ |
Kundenfeedback, gesendet mit den Fotos vom Veranstaltungsort, zur Anwendung der fertigen Überdachung.
Position | Projektdaten |
|---|---|
Kundenprofil | Unabhängiger Veranstaltungsausrüster |
Zielland | Südkorea |
Anwendung | Temporäre Überdachung mit flexiblen Solarmodulen für ein Outdoor-Veranstaltungsgelände |
Erste Anfrage | 17. Juni 2026, zunächst über 20 Packs |
Bestelldatum | 4. August 2026 |
Endgültige Bestellung | 16 Packs × 2 Module = 32 flexible Solarmodule |
Modul | LS-SP240, je 240 W; 7,68 kWp nominell, rund 40 m² Modulfläche |
Sendung | 16 Zweier-Kartons, je 1160 × 1100 × 38 mm und 10,25 kg brutto; zusätzlich mit Holzrahmen verstärkt |
Gewünschte Ankunft | 12. August 2026 |
Tatsächliche Zustellung | 11. August 2026 um 09:55:03 Ortszeit – einen Tag vor dem Ziel |
Installation | Am 17. August 2026 vom Kunden als erfolgreich bestätigt |
BIGBANG wird ausschließlich genannt, um die vom Kunden berichtete Anwendung zu beschreiben. Die Beschaffung erfolgte durch einen unabhängigen Ausrüster und bedeutet keine offizielle Bestellung, kein Sponsoring, keine Empfehlung und keine Partnerschaft. |
Ein temporärer Veranstaltungsbau hat andere Randbedingungen als ein festes Dach. Er wird zur Baustelle gefahren, von Hand aufgebaut, steht wenige Tage und wird wieder abgebaut. Das verschiebt, welche Moduleigenschaften zählen.
Mit 3,70 kg und 2,5 mm lässt sich ein Modul direkt am Traggerüst befestigen, ohne dass ein Montageschienensystem sein Gewicht aufnehmen muss.
Ein Modul mit 1150 × 1090 mm füllt ein breites Überdachungsdach als gleichmäßiges Raster, statt den Rahmen an ein Modulmaß zu binden.
Dünne Laminate reisen als flache Kartons – erst das macht eine Bestellung über 32 Module per Luftfracht in einer Woche möglich.
Vorkonfektionierte 50-cm-Kabel mit MC4-Steckern reduzieren die Verkabelung vor Ort auf das Zusammenstecken entlang des Rahmens.
Verstärkte Verpackung und ein haltbarer Liefertermin schützen das Einzige, was eine Veranstaltung nicht nachholen kann: das Aufbaufenster.
Alle 32 Module dieses Projekts waren flexible LIONSHEE-Module vom Typ LS-SP240. Die folgenden Werte stammen aus dem aktuellen LS-SP240-Datenblatt.
Spezifikation | LS-SP240 |
|---|---|
Spitzenleistung (Pmax) | 240 W; Vmp 23,10 V, Imp 10,39 A, Voc 28,56 V, Isc 10,98 A |
Modulwirkungsgrad | 19,15 % |
Maße und Gewicht | 1150 × 1090 × 2,5 mm, 3,70 kg |
Zellen | 182 × 70 mm monokristallin, 84 Zellen (6 × 14) |
Anschlussdose und Kabel | Anschlussdose IP67; Ausgangskabel 2,5 mm², 50 cm, MC4-Stecker |
Umgebung | Schutzklasse IP65; −40 °C bis +85 °C; Windlast 2400 Pa, Schneelast 5400 Pa |
Garantie und Zertifizierung | 25 Jahre Leistungsgarantie; CE (LVD, EMC), RoHS, UKCA |
|
Über flexible Module hinaus liefert LIONSHEE Balkonkraftwerk-Sets, Mikro-Wechselrichter, Smart Solar Hubs und modulare LiFePO4-Speicher, sodass Erzeugung, Energiemanagement und Batteriekapazität in einer Spezifikation zusammenpassen.
Solarprojekt mit festem Termin geplant? Senden Sie uns Modulmenge, Zielland und gewünschtes Ankunftsdatum. Sie erhalten eine Konfiguration, einen Packplan und einen Lieferplan, auf den sich ein Bauzeitenplan stützen lässt. Ware aus dem lokalen Lager verlässt dieses in der Regel innerhalb von drei Werktagen nach Auftragsbestätigung; reicht der Bestand nicht, sagen wir es vor der Auftragsbestätigung, statt den Termin stillschweigend verstreichen zu lassen. Zu den Produkten: Solarmodule, Solar-Komplettset, Mikro-Wechselrichter, PV-Hub und Speicherbatterien. Datenblätter finden Sie im Downloadbereich. Oder schreiben Sie direkt an jack@lionshee.com mit Menge, Zielland und Termin. |
Alle Kundennachrichten und Fotos in diesem Artikel werden mit Zustimmung des Kunden veröffentlicht; Käuferidentität, Preise und Frachtbriefdaten wurden geschwärzt. Kundenzitate sind im englischen Originalwortlaut wiedergegeben. Die Modulspezifikationen stammen aus dem aktuellen LS-SP240-Datenblatt.
